如何部署上线

0
0/60

如何部署上线

让全世界看到你的作品

代码写完了,怎么让别人通过网址访问?这就是部署上线。本文介绍两种主流方式:Vercel 平台部署和传统云服务器部署。

💡 类比:写好代码就像做好了一道菜。部署就是把菜从厨房端到餐桌上——Vercel 像外卖平台(平台帮你送),云服务器像自己开店(什么都自己来)。

加载图表中...

两种方式对比

对比Vercel云服务器
难度极低(点几下就行)较高(需要配置)
费用免费额度充足需要付费租服务器
速度全球 CDN 加速取决于服务器位置
灵活性有一定限制完全自由
维护平台自动维护需要自己维护
适合Next.js/前端项目任何类型的项目
国内访问需要自定义域名直接可访问

方案一:Vercel 部署(推荐新手)

Vercel 是 Next.js 的官方部署平台,推送代码就自动上线,是最简单的部署方式。

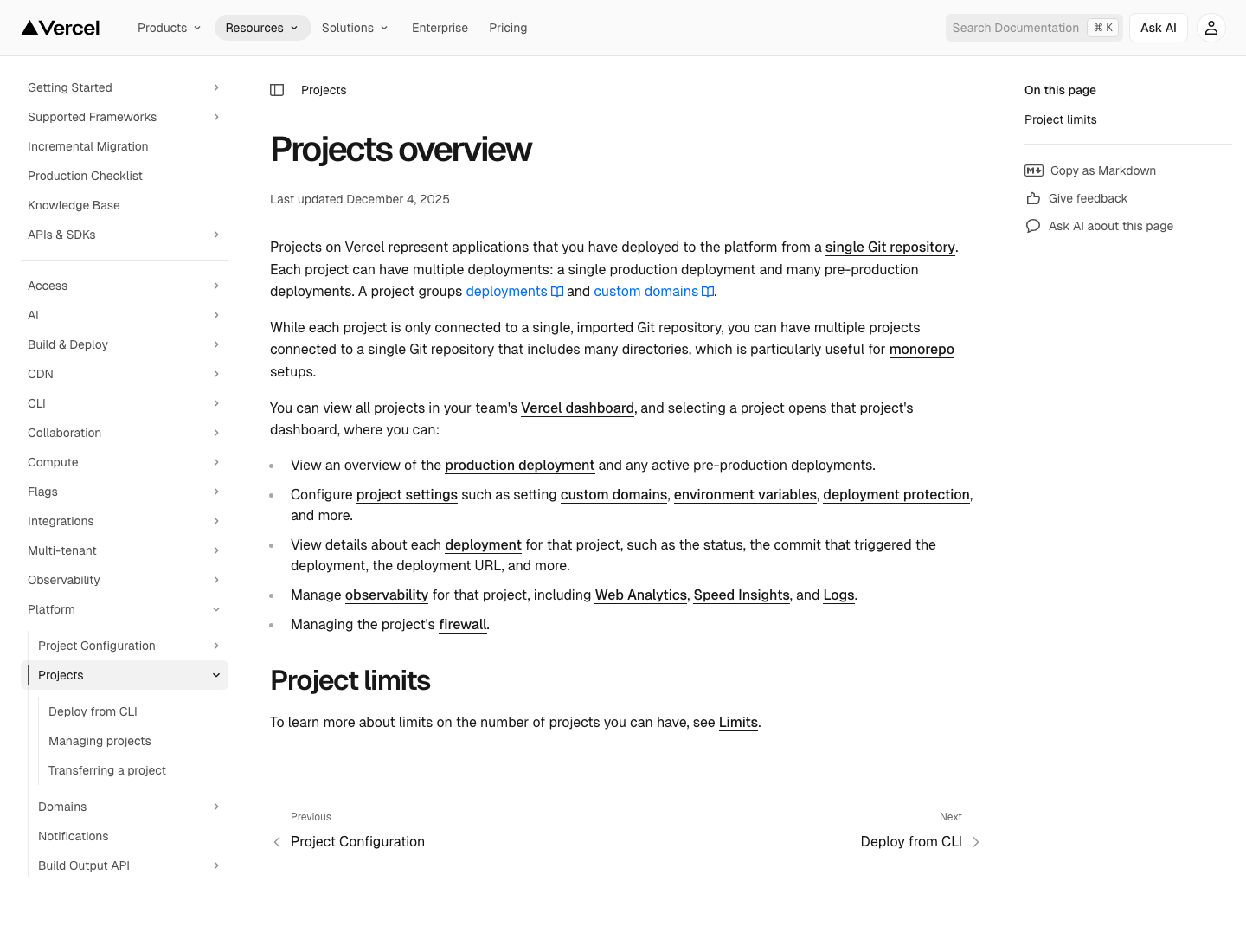

Vercel Projects 文档页面截图

图示:Vercel 官方文档中的 Projects 页面说明,新手可以先理解项目面板和部署入口长什么样。图片来源:Vercel 官方文档《Projects overview》。

工作流程

加载图表中...

第一步:代码推到 GitHub

# 初始化 Git(如果还没有)
git init
git add .
git commit -m "初始提交"

# 在 GitHub 创建仓库后
git remote add origin https://github.com/你的用户名/你的项目.git
git push -u origin main

第二步:连接 Vercel

  1. 访问 vercel.com,用 GitHub 账号登录
  2. 点击 "Add New Project"
  3. 选择你的 GitHub 仓库
  4. 点击 "Deploy"
  5. 等待构建完成(通常1-2分钟)

第三步:获得网址

部署完成后,Vercel 会给你一个免费网址:

https://你的项目名.vercel.app

后续更新

以后每次推送代码到 GitHub,Vercel 会自动重新部署:

# 修改代码后
git add .
git commit -m "新增功能"
git push
# Vercel 自动部署,几分钟后线上就更新了

配置环境变量

如果你的项目用到了 API Key 等环境变量:

  1. 在 Vercel 项目面板中进入 Settings → Environment Variables
  2. 添加你的环境变量(如 SUPABASE_URL、API_KEY 等)
  3. 重新部署生效

绑定自定义域名

  1. 在 Vercel 项目面板中进入 Settings → Domains
  2. 输入你购买的域名
  3. 按照提示在域名服务商处添加 DNS 记录
  4. 等待 DNS 生效(通常几分钟到几小时)

方案二:云服务器部署

适合需要完全控制的项目,或需要运行后端服务的场景。

常见云服务商

服务商特点
阿里云国内最大,文档完善
腾讯云国内主流,经常有活动
华为云国内主流
AWS全球最大,海外项目首选

部署流程

加载图表中...

第一步:购买服务器

选择一台云服务器(ECS),推荐配置:

配置推荐
系统Ubuntu 22.04 LTS
CPU2核
内存4GB
硬盘40GB SSD
带宽3-5Mbps

第二步:安装环境

通过 SSH 连接到服务器后:

# 更新系统
sudo apt update && sudo apt upgrade -y

# 安装 Node.js
curl -fsSL https://deb.nodesource.com/setup_20.x | sudo -E bash -
sudo apt install -y nodejs

# 安装 Nginx
sudo apt install -y nginx

# 安装 PM2(进程管理)
sudo npm install -g pm2

第三步:上传和构建

# 克隆代码
git clone https://github.com/你的用户名/你的项目.git
cd 你的项目

# 安装依赖
npm install

# 构建
npm run build

# 用 PM2 启动
pm2 start npm --name "my-app" -- start
pm2 save
pm2 startup

第四步:配置 Nginx

# /etc/nginx/sites-available/my-app
server {
    listen 80;
    server_name 你的域名.com;

    location / {
        proxy_pass http://127.0.0.1:3000;
        proxy_set_header Host $host;
        proxy_set_header X-Real-IP $remote_addr;
    }
}
# 启用配置
sudo ln -s /etc/nginx/sites-available/my-app /etc/nginx/sites-enabled/
sudo nginx -t
sudo systemctl reload nginx

第五步:配置 HTTPS

# 安装 Certbot
sudo apt install certbot python3-certbot-nginx

# 自动配置 HTTPS
sudo certbot --nginx -d 你的域名.com

让AI帮你部署

你不需要记住这些命令,告诉AI就行:

Vercel 部署

我的 Next.js 项目已经在 GitHub 上了,
帮我梳理一下 Vercel 部署的步骤,
项目用到了 Supabase,需要配置环境变量。

云服务器部署

我有一台阿里云 Ubuntu 服务器,
帮我部署一个 Next.js 项目。
需要配置 Nginx 反向代理和 HTTPS。
请给我完整的命令步骤。

选择建议

加载图表中...

🎯 AI编程小贴士:第一次部署就用 Vercel,把代码推到 GitHub 然后在 Vercel 上点几下就完成了。等以后有了更复杂的需求(比如要在国内快速访问、需要运行后端服务),再学习云服务器部署。整个过程都可以让 AI 指导你一步步完成。

小结

  • 部署上线就是让别人能通过网址访问你的项目
  • Vercel:推代码自动上线,极低门槛,推荐新手
  • 云服务器:灵活可控,适合有特殊需求的项目
  • Vercel 适合 Next.js/前端项目,云服务器适合任何项目
  • 每次推送代码到 GitHub,Vercel 自动更新部署
